近日凌晨4时,随着河西区黑牛城道标段最后一道管网焊口收口完成,天津能源集团城安热电公司涉我市8条重点道路、路由总长度9.2公里的14个供热管网施工项目全部高质量完成,为集团33个涉我市重点道路的燃气、供热施工项目画上圆满句号。自3月12日投入“战斗”以来,城安热电公司全体员工凝聚共识,聚各方合力,公司领导班子、中层采取包保模式,攻克了一场施工工艺复杂、协调难度巨大、工期极度紧张的施工改造攻坚战,切实落实集团保安全、保质量、保工期、保文明、保合规的“五保”工作要求,进一步提升供热保障能力,增强管网安全性稳定性。
建强机制
精密组织解难题
工程伊始,城安热电公司建立项目指挥部,实施“挂图作战”,14个点位的开工日期、重要节点、项目负责人……一目了然地悬挂于指挥部墙上。项目进度网络图运用关键路径法优化工序衔接,采用最快、最优、最安全、最经济的方案施工,保证工程顺利完成。同时,多措并举搭建“实时跟踪+每日调度”机制,组建“供热旧管网改造工程攻坚联络”微信群。公司领导班子亲自指导,构建领导专班统筹调度、设计技术专项突破、政企协同联动保障“三维联动”推进体系,实行日进度专报、日调度会议制度,每天19点主管领导王雷在项目指挥部现场办公,及时解决施工难题。
披星戴月
全力以赴打硬仗

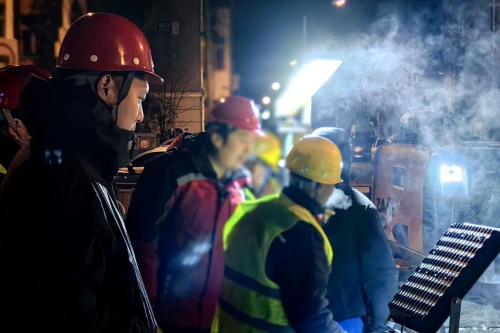

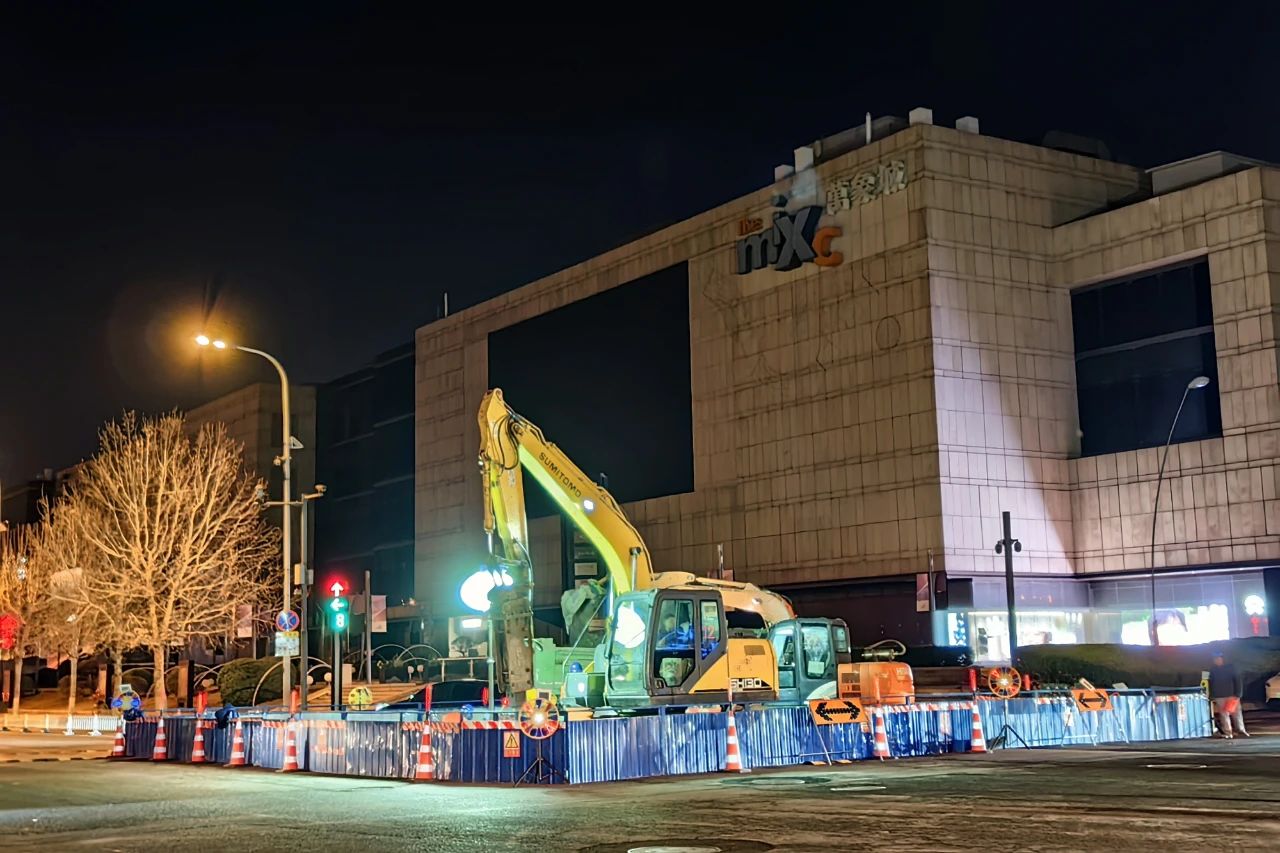

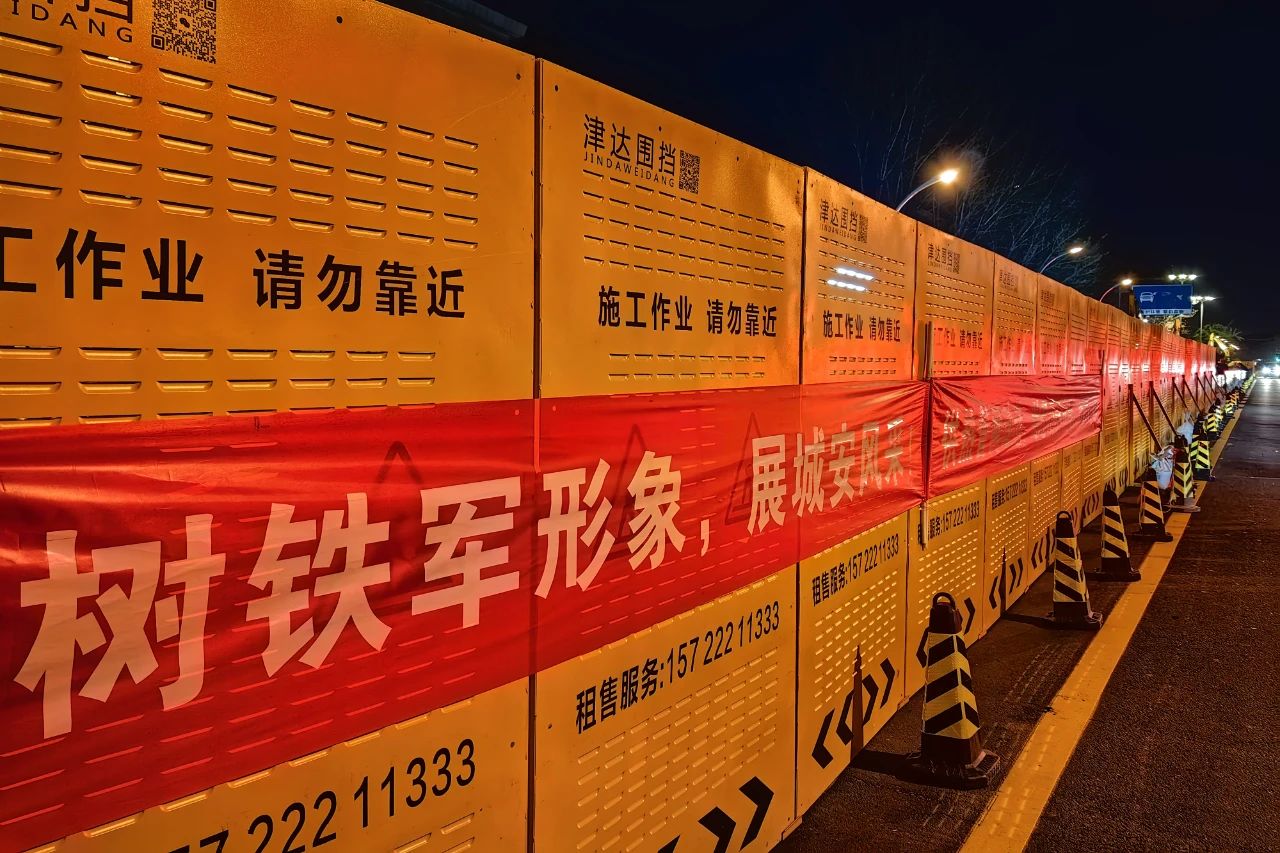

“树铁军形象,展城安风采。”夜风吹拂下,这幅醒目的标语悬挂在齐整的施工围挡上。围挡内,公司供热旧管网改造工程宾馆西路项目连日激战正酣。大沽南路、黑牛城道点位为昼夜24小时连续施工,项目负责人协同党员先锋队成员入驻现场,昼夜作战。在轰鸣的机械声中,总是穿插着“注意安全!”“务必保证施工质量!”等沙哑的提示声。“当我们看到旧管道改造完成,想到供热稳定性、供热质量和群众用热体验将进一步提升,感觉再苦再累也值了!”现场管理人员的话语道出了广大参建者的心声。
多措并举
落实“五保”交答卷
面对地下综合管廊错综复杂、地面交通人流如织的双重考验,公司在施工中采用"雷达扫描+人工探槽"双保险探测法,严格践行安全文明施工"八个一律"铁规。认真落实“日巡查”工作机制,做到安全“零隐患”。同时,严格执行交管部门批复的科学导行方案,配备专门交通指挥人员,做好交通疏导,最大化减少对居民出行的影响……经过40余天昼夜奋战,公司圆满完成14个涉我市重点道路供热管网施工项目,实现集团“五保”目标,为上合组织峰会在津召开贡献了力量。
